BOM là gì? Định mức nguyên vật liệu và cách xây dựng đúng trong sản xuất
BOM (định mức nguyên vật liệu) là gì, gồm những thành phần nào và xây dựng thế nào cho đúng? Hướng dẫn hao hụt, vật tư thay thế, BOM nhiều cấp kèm ví dụ thực tế.

Tóm tắt nhanh
- BOM (Bill of Materials – định mức nguyên vật liệu) là danh sách vật tư và số lượng cần để làm ra MỘT đơn vị sản phẩm, kèm tỷ lệ hao hụt.
- BOM là đầu vào của ba việc quan trọng nhất trong nhà máy: tính nhu cầu vật tư (MRP), cấp phát vật tư cho lệnh sản xuất và tính giá thành kế hoạch.
- Một BOM dùng được cho ERP cần có: đơn vị tính rõ ràng, tỷ lệ hao hụt, nhóm vật tư thay thế và trạng thái đã duyệt.
- BOM sai 3% hao hụt không chỉ làm mua thiếu vật tư — nó làm sai luôn giá thành của mọi đơn hàng dùng sản phẩm đó.
BOM (Bill of Materials, định mức nguyên vật liệu) là danh sách các vật tư và số lượng cần thiết để sản xuất một đơn vị sản phẩm, thường kèm tỷ lệ hao hụt và đơn vị tính cho từng dòng. Trong ERP, BOM là dữ liệu gốc để tính nhu cầu vật tư, cấp phát vật tư cho sản xuất và tính giá thành.
Nếu ERP là bộ khung của nhà máy, thì BOM là công thức nấu ăn: công thức sai một chút, mọi mẻ nấu sau đó đều sai theo.
Một dòng BOM gồm những gì?
Mỗi dòng trong BOM mô tả một vật tư tham gia vào sản phẩm. Các trường tối thiểu:
| Trường | Ý nghĩa | Ví dụ |
|---|---|---|
| Mã vật tư | Định danh duy nhất trong danh mục | VAI-DU-02 |
| Số lượng / đơn vị sản phẩm | Lượng lý thuyết theo thiết kế | 1,8 |
| Đơn vị tính | Phải khớp đơn vị dùng khi xuất kho | mét |
| Tỷ lệ hao hụt | Phần tiêu hao thêm do cắt, lỗi, đầu thừa | 6% |
| Nhóm thay thế | Vật tư có thể dùng thay khi thiếu | Nhóm A, ưu tiên 1 |
Lượng vật tư thực cần cho một sản phẩm được tính:
Lượng cần = Số lượng định mức × (1 + tỷ lệ hao hụt)
Ví dụ minh họa: một chiếc áo sơ mi cần 1,8 m vải với hao hụt cắt 6% → lượng cần là 1,8 × 1,06 = 1,908 m. Với đơn hàng 2.000 chiếc, chênh lệch giữa "có hao hụt" và "không hao hụt" là hơn 216 m vải — đủ để một đơn mua bị thiếu và dây chuyền phải dừng chờ. Cách tính y hệt cho thép tấm trong cơ khí, hạt nhựa trong ép phun hay nguyên liệu trong một mẻ thực phẩm.
BOM một cấp và BOM nhiều cấp
BOM một cấp liệt kê thẳng vật tư thô cho thành phẩm. Phù hợp khi sản phẩm đơn giản và không có bán thành phẩm tồn kho.
BOM nhiều cấp chia sản phẩm thành các cụm. Ví dụ một quạt điện đứng:
- Cấp 0: Quạt điện hoàn chỉnh (đã đóng hộp)
- Cấp 1: Cụm động cơ (bán thành phẩm), cụm thân và chân đế (bán thành phẩm), bộ điều khiển, bao bì
- Cấp 2: Cụm động cơ ← stato, rôto, dây đồng, bạc đạn; cụm thân ← ống thép, chân đế nhựa ép, ốc vít
BOM nhiều cấp cho phép làm trước cụm động cơ, nhập kho bán thành phẩm, rồi mới lắp ráp khi có đơn — và MRP sẽ trừ đúng số cụm đang tồn thay vì đặt mua lại toàn bộ linh kiện. Cấu trúc này giống hệt ở nhà máy cơ khí (cụm hàn → sơn → lắp), may mặc (thân áo, tay áo → may ráp) hay thực phẩm (bán thành phẩm nhân, vỏ → đóng gói).
Vật tư thay thế: khi nào và tính thế nào?
Ở hầu hết các ngành, cùng một vị trí trong sản phẩm có thể dùng hai vật tư tương đương tùy nguồn cung — hai mã tụ điện cùng thông số, hai nhà cung cấp thép cùng mác, hai loại bao bì cùng kích thước. Thay vì tạo hai BOM, ERP tốt cho phép khai nhóm vật tư thay thế với thứ tự ưu tiên:
- Khi lập kế hoạch và tính giá thành, hệ thống dùng dòng ưu tiên của nhóm.
- Khi xuất kho thực tế, thủ kho có thể chọn vật tư thay thế trong cùng nhóm nếu vật tư ưu tiên hết.
Điều quan trọng là giá thành kế hoạch phải nhất quán: tính theo một dòng cố định (dòng ưu tiên), không đổi qua lại theo tồn kho từng ngày.
Năm lỗi BOM phổ biến làm sai số liệu cả nhà máy
- Đơn vị tính không khớp: BOM khai theo mét, kho xuất theo cuộn. Số tồn và số tiêu hao không bao giờ đối chiếu được.
- Hao hụt bằng 0 hoặc đặt theo cảm tính: giá thành kế hoạch luôn thấp hơn thực tế, phát hiện khi đã quyết toán.
- Không quản lý phiên bản: sửa BOM cho mẫu mới nhưng đơn cũ đang sản xuất cũng bị tính lại.
- Dùng BOM chưa duyệt: vật tư được cấp theo một định mức chưa ai kiểm tra.
- Thiếu giá vật tư: dòng vật tư chưa có giá được tính bằng 0, làm giá thành trông "đẹp" một cách sai lệch.
Lỗi số 5 nguy hiểm nhất vì nó im lặng. Hệ thống nên gắn cờ "thiếu giá" cho dòng đó, thay vì tính bằng 0 — xem giá thành kế hoạch.

Quy trình xây dựng BOM cho một sản phẩm mới
- Lấy bản vẽ hoặc mẫu chuẩn đã được khách hàng duyệt.
- Bóc tách vật tư theo từng cụm, xác định cụm nào là bán thành phẩm cần tồn kho.
- Chuẩn hóa mã vật tư trong danh mục trước khi nhập BOM — không tạo mã mới cho vật tư đã có.
- Đặt hao hụt từ số liệu sản xuất mẫu hoặc lệnh tương tự gần nhất.
- Khai nhóm thay thế cho các vật tư có nhiều nguồn cung.
- Duyệt BOM bởi người có thẩm quyền (kỹ thuật hoặc kế hoạch), sau đó mới cho phép cấp vật tư.
- Đối chiếu sau lệnh đầu tiên: so lượng thực xuất với lượng định mức để hiệu chỉnh hao hụt.

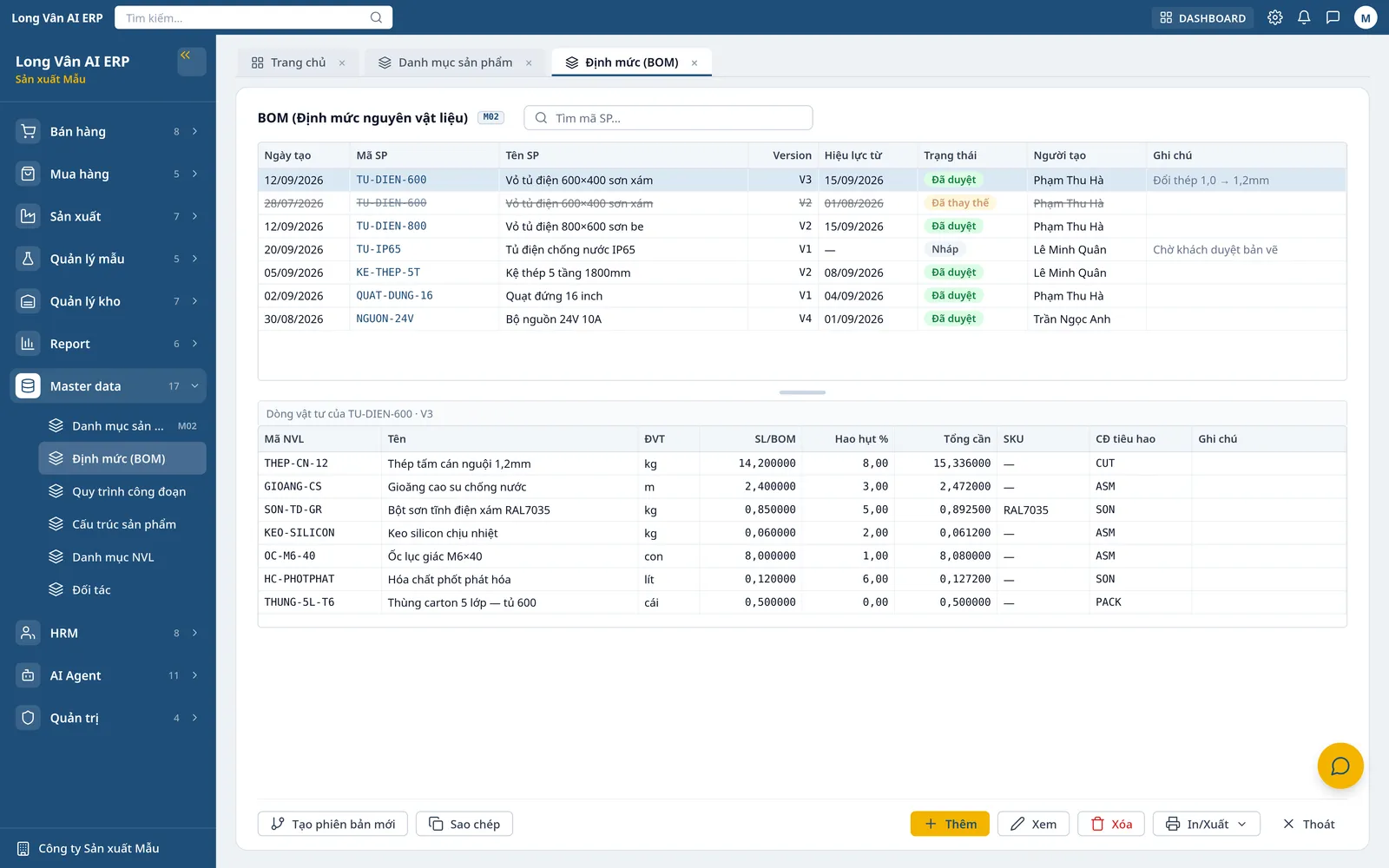

Long Vân AI ERP quản lý BOM thế nào?
Trong Long Vân AI ERP, định mức là một phần của danh mục sản phẩm và được dùng xuyên suốt:
- Hao hụt từng dòng và nhóm vật tư thay thế, giá thành tính theo dòng ưu tiên.
- Cấu trúc sản phẩm có phiên bản (cụm, phôi) để thay đổi mẫu không ảnh hưởng đơn đang chạy.
- Duyệt BOM là một quyền riêng — BOM chưa duyệt thì chưa cấp vật tư.

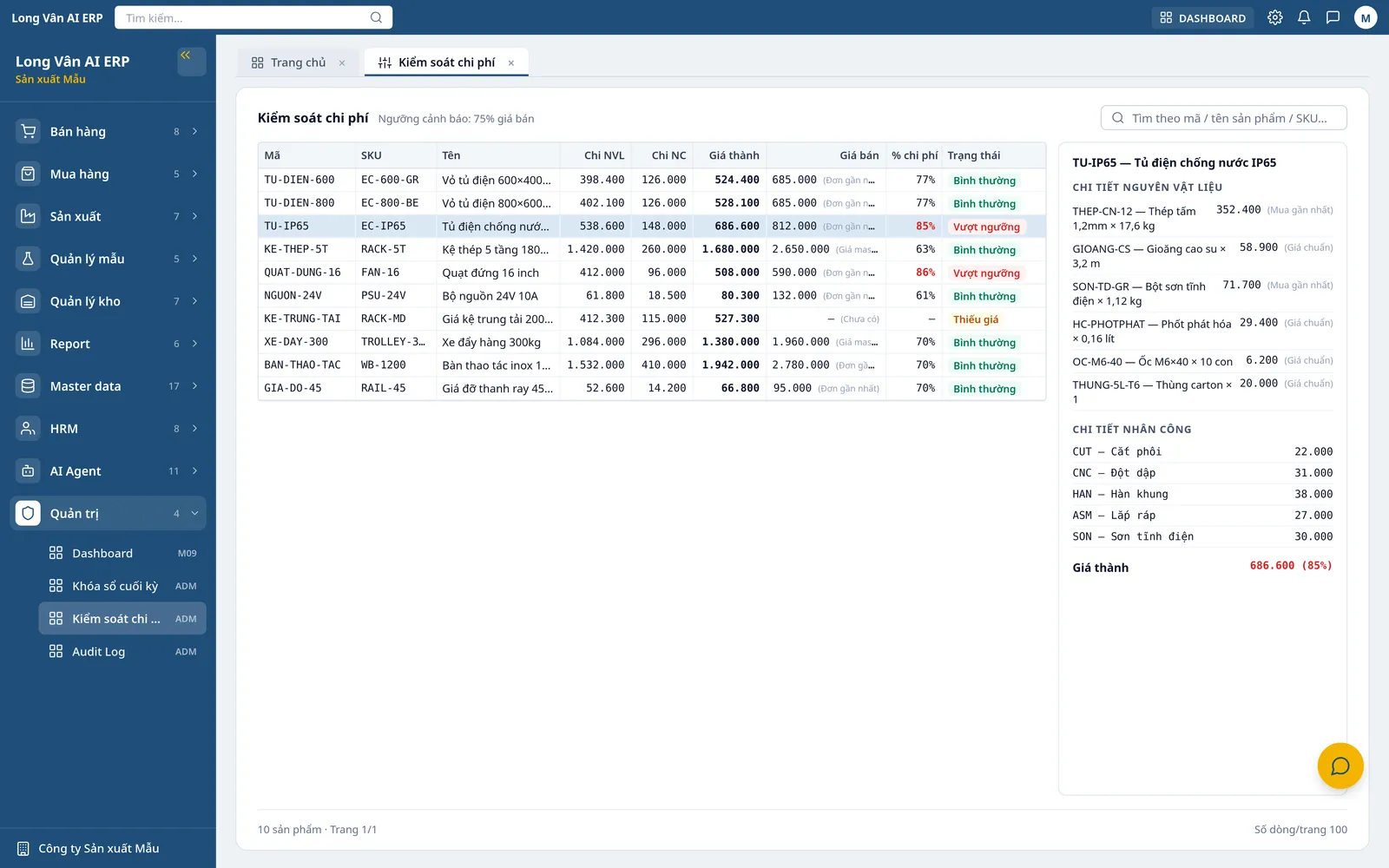

- BOM là đầu vào trực tiếp của MRP và của màn kiểm soát chi phí (giá thành kế hoạch = vật tư theo BOM + nhân công theo bảng giá khoán).

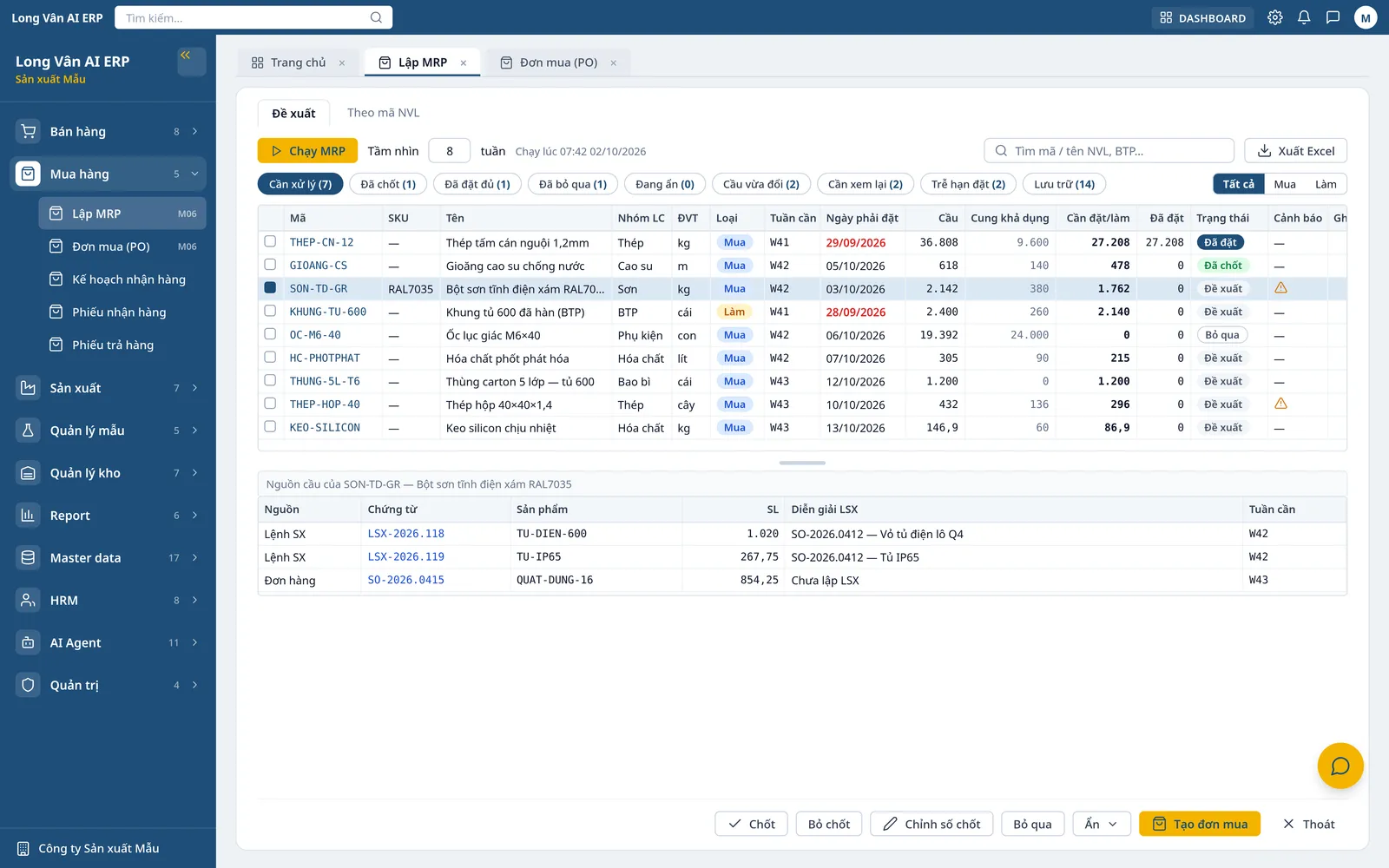

Bước tiếp theo: xem BOM được dùng để tính nhu cầu mua hàng ra sao trong bài MRP là gì.
Câu hỏi thường gặp
BOM khác định mức kỹ thuật thế nào?
Trong thực tế hai khái niệm thường dùng thay nhau. Định mức kỹ thuật nhấn mạnh lượng tiêu hao tính theo thiết kế; BOM là cách tổ chức định mức đó thành danh sách có cấu trúc để phần mềm tính toán được, thường kèm hao hụt và vật tư thay thế.
Tỷ lệ hao hụt trong BOM nên lấy từ đâu?
Nên lấy từ số liệu thực tế: so sánh lượng vật tư đã xuất cho các lệnh sản xuất gần đây với lượng lý thuyết theo thiết kế. Đặt hao hụt theo cảm tính là nguồn sai số lớn nhất của giá thành kế hoạch.
Khi nào cần BOM nhiều cấp?
Khi sản phẩm được lắp từ cụm hoặc bán thành phẩm có thể tồn kho riêng — ví dụ bo mạch lắp sẵn trước rồi mới ráp vào thiết bị, hay khung thép hàn trước rồi mới sơn và lắp hoàn thiện. BOM nhiều cấp cho phép lập kế hoạch và theo dõi tồn kho cho từng cụm.
Vì sao BOM cần được duyệt trước khi dùng?
Vì BOM quyết định lượng vật tư được cấp phát và giá thành được tính. Một BOM chưa kiểm tra mà đã dùng để cấp vật tư sẽ gây thất thoát khó truy lại. Nhiều nhà máy áp dụng nguyên tắc: BOM chưa duyệt thì chưa cấp vật tư.
